项目管理过程

49个项目管理过程,5大管理过程组;单个项目管理的三维坐标框架:过程+知识+阶段;

  • 五大管理过程组:

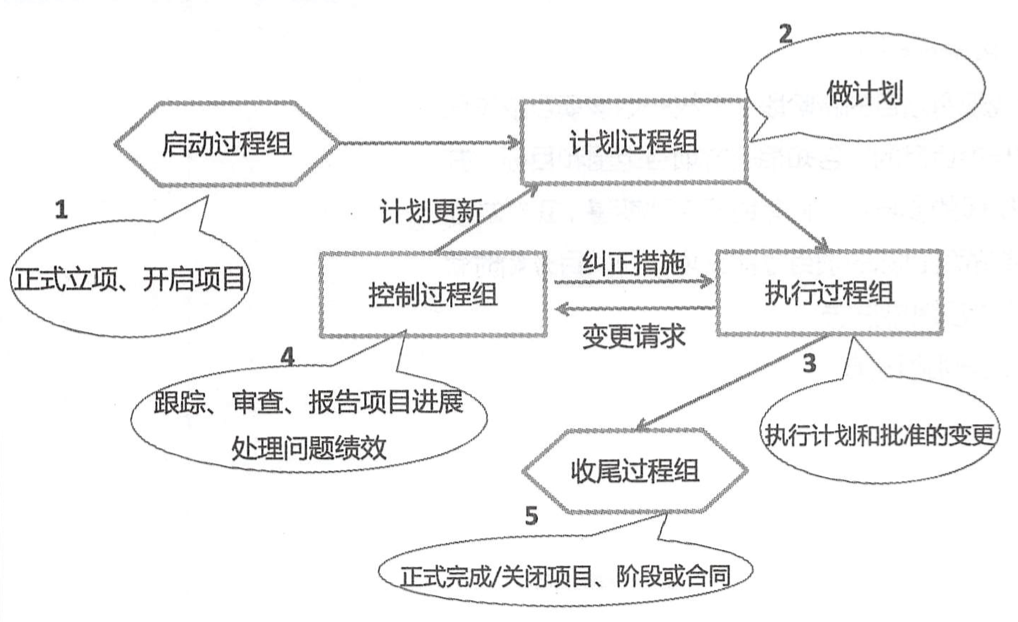

watermark_type_ZmFuZ3poZW5naGVpdGk_shadow_10_text_aHR0cHM6Ly96aHV4aWFveGlhLmJsb2cuY3Nkbi5uZXQ_size_16_color_FFFFFF_t_70

  • 过程分类
  1. 仅一次或在预定义点,eg:指定项目章程,结束项目或阶段;
  2. 依需定期开展,eg获取资源、实施采购;
  3. 贯穿始终持续发展,eg:定义活动、监控;

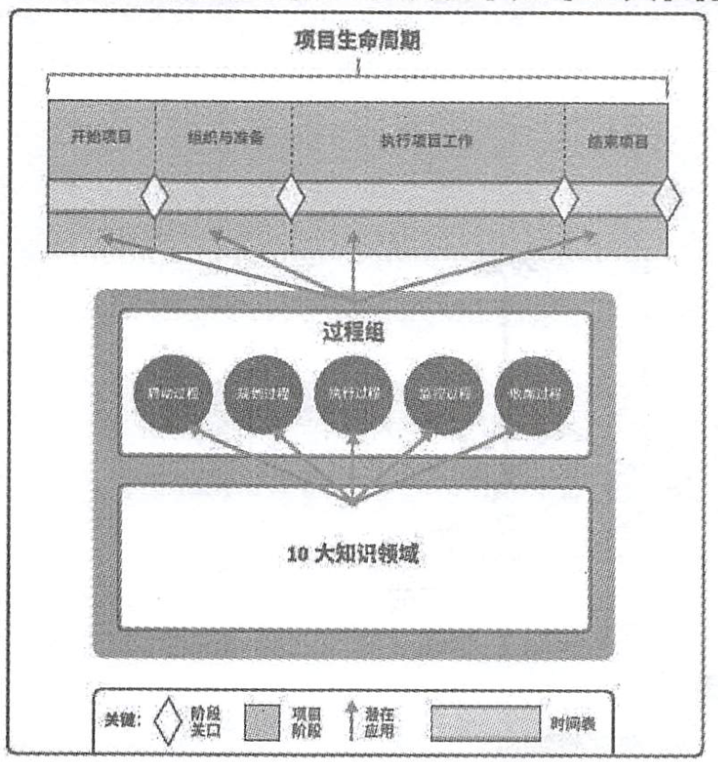

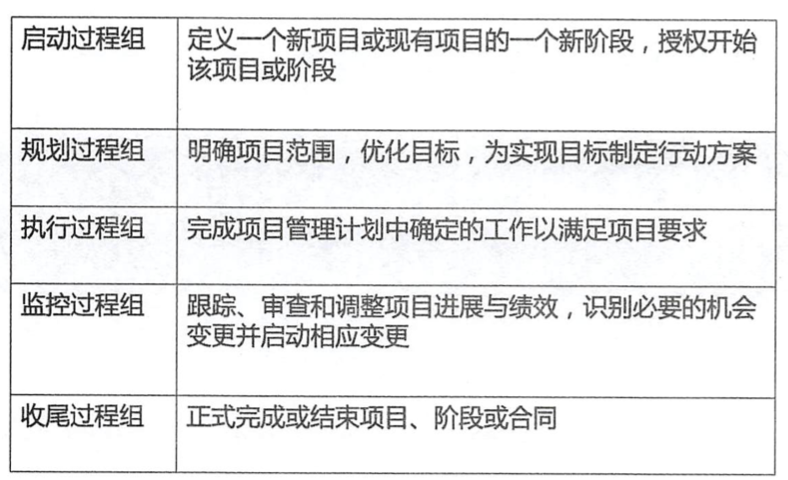

  • 项目管理过程和生命周期阶段

watermark_type_ZmFuZ3poZW5naGVpdGk_shadow_10_text_aHR0cHM6Ly96aHV4aWFveGlhLmJsb2cuY3Nkbi5uZXQ_size_16_color_FFFFFF_t_70 1

  • 计划和文件

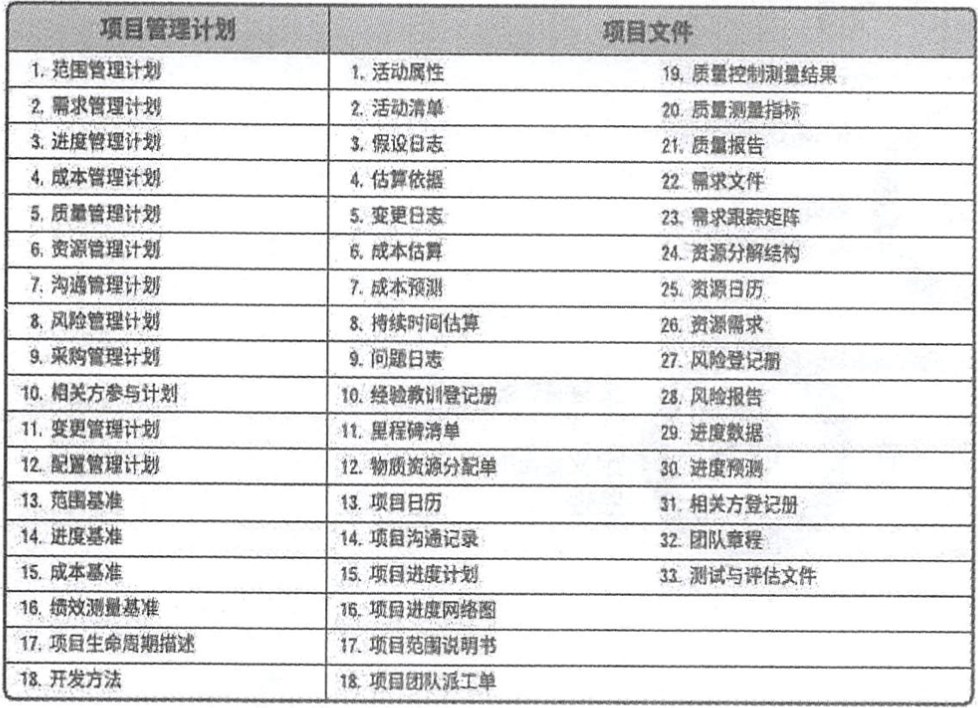

项目管理计划12+6

项目商业文件:商业论证、项目效益管理计划

watermark_type_ZmFuZ3poZW5naGVpdGk_shadow_10_text_aHR0cHM6Ly96aHV4aWFveGlhLmJsb2cuY3Nkbi5uZXQ_size_16_color_FFFFFF_t_70 2

  • 组成部分在项目的相互关系

watermark_type_ZmFuZ3poZW5naGVpdGk_shadow_10_text_aHR0cHM6Ly96aHV4aWFveGlhLmJsb2cuY3Nkbi5uZXQ_size_16_color_FFFFFF_t_70 3

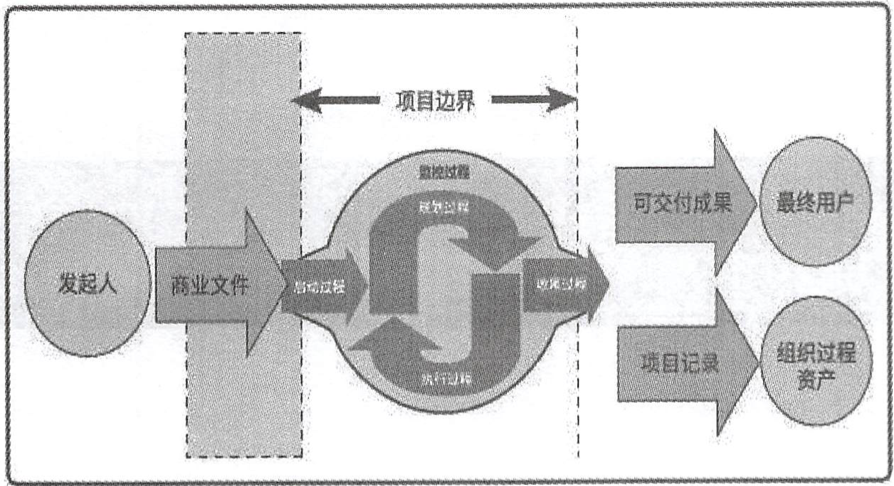

  • 项目边界

watermark_type_ZmFuZ3poZW5naGVpdGk_shadow_10_text_aHR0cHM6Ly96aHV4aWFveGlhLmJsb2cuY3Nkbi5uZXQ_size_16_color_FFFFFF_t_70 4

  • 项目边界过程组之间的联系

watermark_type_ZmFuZ3poZW5naGVpdGk_shadow_10_text_aHR0cHM6Ly96aHV4aWFveGlhLmJsb2cuY3Nkbi5uZXQ_size_16_color_FFFFFF_t_70 5

一 启动过程组及典型方法

  • 概念、目的、作用、过程(2个);
  • 典型方法

项目选择方法:业务需求/成本效益分析;

商业论证

  • 模型

非数学模型(定性)

  1. 模型:圣牛模型、经营需要模型、专家意见模型、比较利益模型(如Q分类)

数学模型(定量)

  1. 几个概念:项目计算期、原始投资、投资总额、净现金流量、静态回收期、互斥项目;

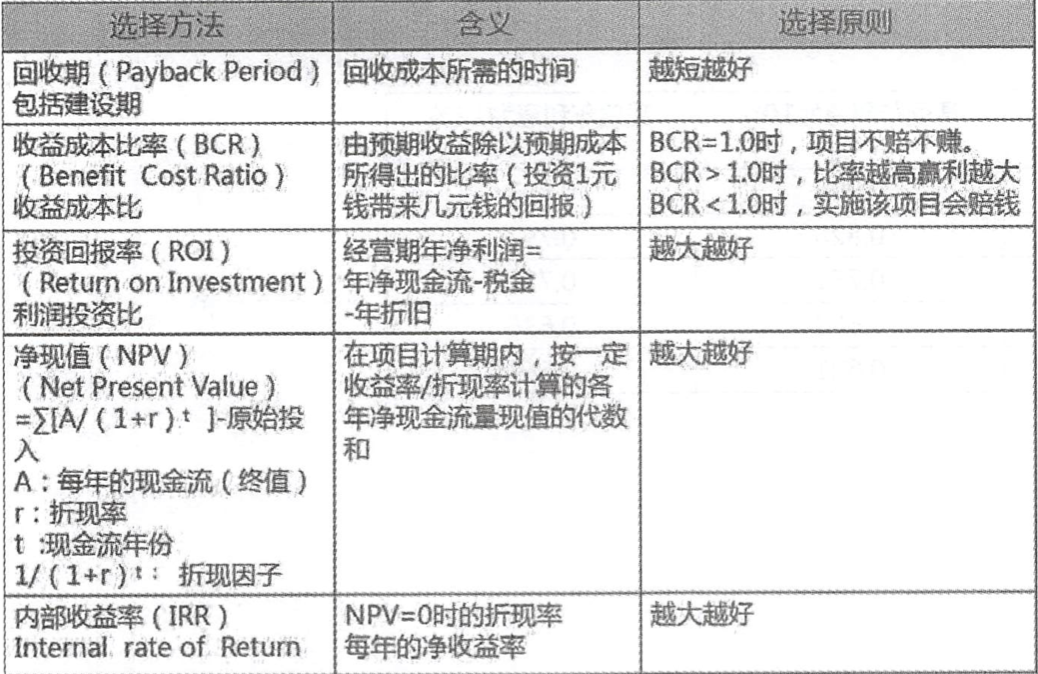

  2. 模型:盈利能力模型(回收期、收益成本比BCR、投资回报率ROI、净现值NPV、内部收哟率IRR)

watermark_type_ZmFuZ3poZW5naGVpdGk_shadow_10_text_aHR0cHM6Ly9ibG9nLmNzZG4ubmV0L0p1bGlhbG92ZTEwMjEyMw_size_16_color_FFFFFF_t_70

评分模型

  1. 模型:评分标准未加权模型、加权模型;
  • 好的投资决策方案的3个特征:
  1. 考虑项目整个寿命周期内的现金流量;
  2. 考虑资金的时间价值,对现金流量按资本成本或项目的预期收益率折现;
  3. 对互斥项目进行比较和优选时,能选出使公司股票价值最大的项目;

二 规划过程组及典型方法

  • 概念、目的、作用、过程(24个);
  • 规划的重要性、计划的内容、计划的作用
  • 不确定性下项目计划:听取专家意见、借鉴类似项目经验、根据过去的项目做判断、进行风险分析;
  • 典型方法(13个)
  1. 分解:

    • WBS——结果性WBS、任务型WBS、层级结构图;
    • 制定WBS步骤;
  2. 甘特图:横道形式、替换形式;

  3. 里程碑

  4. 网络图:

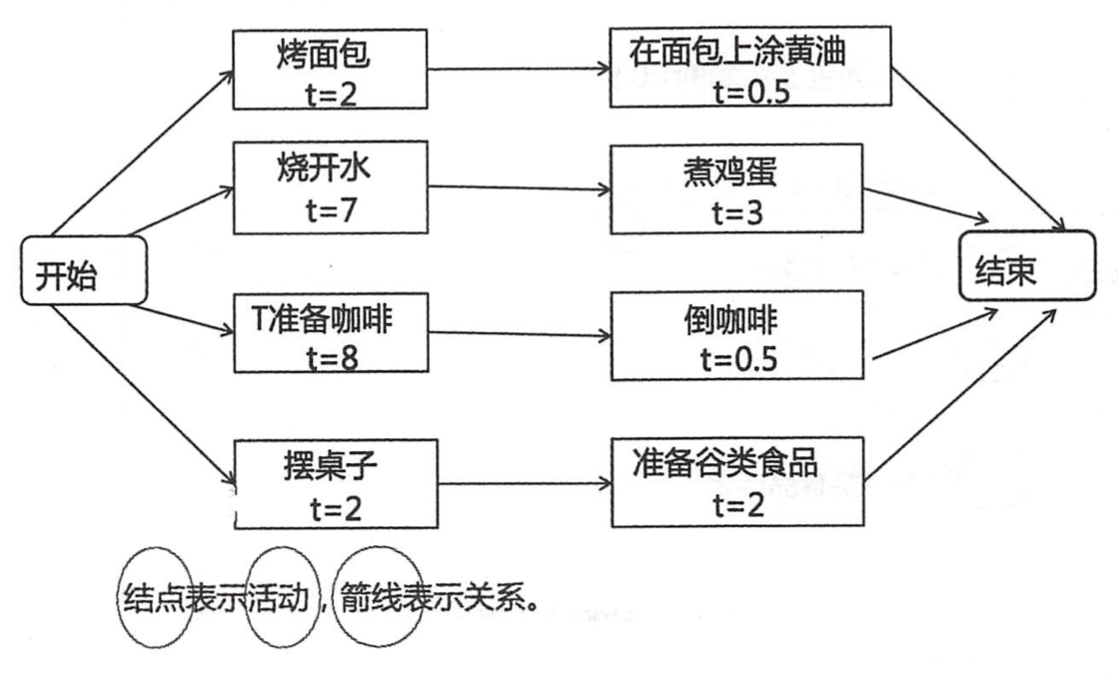

    • 单代号网络图(结点表示活动,箭头表示关系;)

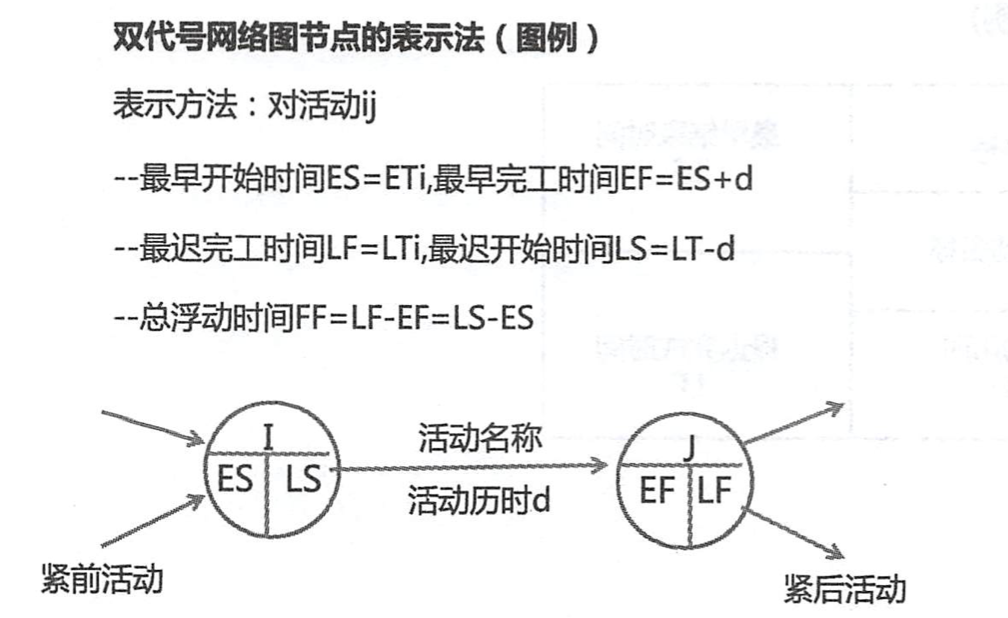

  • 双代号网络图(箭头表示活动);









  • 虚活动:不消耗时间也不消耗资源



  • PDM的4种逻辑关系(FS、SS、FF、SF)

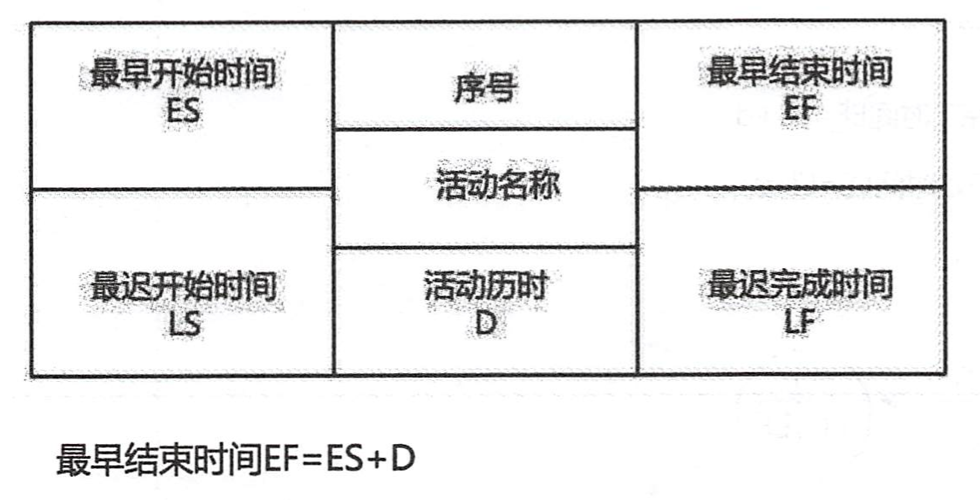

  • 画网格图绘制
  1. 计划评审技术PERT

  2. 资源管理

    • 资源:人力资源和物质资源;
    • 考虑的因素:技术要求、成员的能力、可用的人力和物质资源;
    • 资源管理工具:资源矩阵、资源数据表、资源甘特图(以任务/资源为索引)、资源直方图;
  3. 资源优化技术

    • 资源平衡:资源固定—>调整工期;
    • 资源平滑:工期固定—>调整资源;

编制进度计划的步骤:

  • 获取WBS;
  • 列出活动清单;
  • 排列活动排序;
  • 编制网络图;
  • 进度时间参数计算;
  • 确定关键路径;
  • 资源优化(资源平衡/资源平滑);
  1. 路径汇聚

  2. 折旧方法

    • 一般折旧

      • 直线法:每年折旧额 = (原值 - 净残值)/ 预计总工作量
      • 工作量法(不怎么用)
    • 加速折旧

      • 双倍余额递减法:年折旧率 = 2/预计折旧年限 x100% ; 年折旧额 = (原值 - 已提累计折旧)x 年折旧率;
      • 年数总和法:年折旧率 = (折旧年限 - 已使用年数)/ (折旧年限 x (折旧年限 + 1 )/ 2);年折旧额 = (原值 - 净残值) x 年折旧率;
  3. 自制外购分析

三 执行过程组及典型方法

四 监控过程组及典型方法

五 收尾过程组及典型方法
